Mange ladeanlegg består den tekniske testen ved overlevering, men skaper likevel utfordringer i drift. Effektgrenser er ikke dokumentert, brukeradministrasjon er uavklart, eller ingen har ansvar for oppfølging når feil oppstår.
Derfor bør elbillading behandles som en integrert del av det tekniske bygget. Her viser vi hvordan ITB-ansvarlige (Integrerte Tekniske Bygningsinstallasjoner) kan sikre en løsning som fungerer ved overtakelse – og som fortsetter å levere i årene som følger.
Skrevet for ITB-ansvarlige og RITB, prosjektledere, byggherrer, teknisk driftsansvarlige og elektro-, automasjons- og energirådgivere.

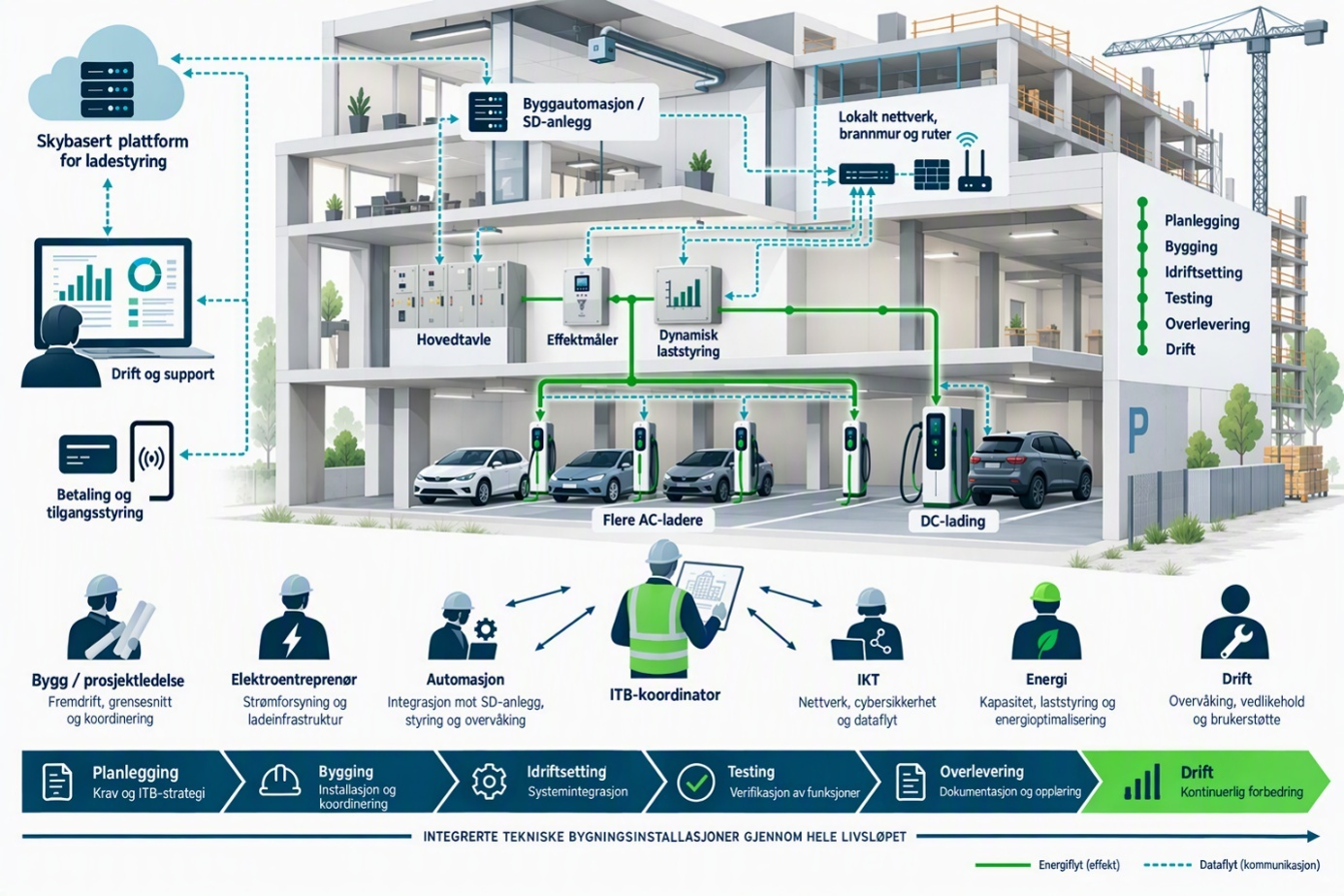

ITB-rollen stopper ikke ved SD-anlegget
ITB-ansvarlig skal sikre at byggets tekniske installasjoner fungerer sammen – fra prosjektering og installasjon til idriftsetting, prøvedrift og ordinær drift. I moderne bygg er elbillading en naturlig del av denne helheten. Løsningen påvirker effektuttak, tilgang, betaling, rapportering og den daglige driften.
Ladeanlegget påvirker flere tekniske og operative systemer enn de fleste andre elektroleveranser. Derfor bør det inngå i ITB-arbeidet på linje med andre tekniske anlegg.
I praksis oppstår utfordringene sjelden i selve laderen. De kommer når ansvar for effektstyring, kommunikasjon, data, support og brukerhåndtering ikke er avklart mellom partene.
Et typisk eksempel er at ladeanlegget fungerer som forventet under systemtesten, men at ingen har avklart hvem som skal administrere brukere, håndtere feil eller justere effektgrenser etter overlevering. Da oppstår utfordringene først når bygget tas i bruk.
Utfordringene dukker gjerne opp i grensesnittene:
- Hvem eier dataene?
- Hvem setter effektgrensen?
- Hvordan testes kommunikasjonen?
- Hvem håndterer feil etter overtakelse?
- Hvordan skalerer løsningen når antall biler, brukere eller ladepunkter øker?
- Hvordan håndteres tilgang og betaling?
Det viktigste ITB-spørsmålet er derfor ikke bare om laderen kan levere strøm, men om hele løsningen leverer riktig funksjon – med tydelig ansvar og stabil drift i reell bruk.
Ta driftsplattformen inn tidlig
Valg av ladeutstyr er bare én del av beslutningen. Prosjektet må også avklare hvordan ladepunktene skal overvåkes, styres, prises, prioriteres, følges opp og dokumenteres gjennom hele levetiden.
Når driftsmodellen kommer sent inn, oppstår ofte nye avklaringsrunder om nettverk, måling, brukeradministrasjon, betalingsflyt og systemtilgang – på et tidspunkt der endringer er mer krevende og kostbare. Tabellen viser hvor risikoen typisk oppstår i de ulike fasene:
| Fase | ITB-fokus | Typisk risiko | Hva ladeoperatøren bidrar med |
|---|---|---|---|
| Behov | Funksjon og kapasitet | Lading avgrenses til boks og kabel | Avklare brukere, effekt, drift og kommersiell modell |
| Prosjektering | Grensesnitt og ansvar | Uklare systemgrenser og dataflyt | Innspill til nettverk, OCPP, måling, tilgang og integrasjoner |
| Utførelse | Kvalitet og tilkobling | Utstyr installeres uten driftsklar konfigurasjon | Onboarding, konfigurasjon og validering av ladepunkter |
| Test og prøvedrift | Helhetlig funksjon | Test uten reelle bruker- og belastningsscenarioer | Test av status, fjernstyring, brukerflyt, betaling og energistyring |
| Ordinær drift | Oppetid og forbedring | Ingen tydelig eier av hendelser og endringer | Overvåking, support, rapportering og løpende optimalisering |
Nye prosjekter: bygg driftsmodellen før anlegget bygges
I nye prosjekter ligger den største gevinsten i å definere lading som en tydelig funksjon fra start – ikke som et tillegg som ferdigstilles på siden. Da kan ITB-ansvarlig samle elektro, automasjon, IKT, drift og ladedrift rundt samme mål. Fem grep gjør en tydelig forskjell:
- Definer brukssituasjonene. Ansatte, beboere, gjester, servicebiler, firmabiler og offentlige brukere kan trenge ulike regler for tilgang, prioritet, pris og rapportering.
- Beskriv effekt som en styrbar ressurs. Avklar tilgjengelig kapasitet, maksimal effekt, målepunkt, prioritering og hvordan anlegget skal reagere når andre laster i bygget endrer seg.
- Avklar åpne grensesnitt. Krav til OCPP, nettverk, API-er, dataeierskap og administratorroller bør være tydelige før utstyr kontraheres.
- Planlegg testene før installasjon. Lag scenarioer for normal drift, bortfall av kommunikasjon, gjenoppretting, full belastning, brukerfeil, betaling og rapportering.
- Prosjekter overgangen til drift. Navngi systemeier, operatør, installatør og supportledd. Avklar hvem som mottar alarm, hvem som feilsøker digitalt, og hvem som rykker ut fysisk.
Erfaringen vår er at mange av utfordringene kunne vært unngått dersom drift og operativ bruk ble vurdert tidligere i prosjektet. Derfor bistår CURRENT ofte i behovsfasen, før valg av løsning og ansvarsdeling er endelig fastsatt.
Eksisterende bygg: få kontroll uten å starte på nytt
Mange eksisterende bygg har ladepunkter fra flere leverandører, ulike administrasjonsflater og varierende dokumentasjon. Da handler ITB-arbeidet om å skape oversikt og samle anlegget i en tydelig, kontrollert driftsmodell:
- Kartlegg ladepunkter, fabrikat, OCPP-støtte, tilkobling og firmware.
- Dokumenter kurser, måling, effektgrenser og eventuell lokal lastbalansering.
- Avklar eierskap, brukergrupper, prisregler, refusjon og rapporteringsbehov.
- Etabler en pilot med et avgrenset antall ladepunkter før full migrering.
- Valider funksjon og data, og gå deretter gradvis over til ordinær drift.
En maskinvareuavhengig driftsplattform kan samle kompatible ladepunkter i én løsning. Det gir ett sted for status, brukere, priser, transaksjoner og rapportering, samtidig som fysisk service fortsatt kan utføres av elektrikeren kunden allerede samarbeider med.
En grensesnittmatrise for elbillading
Bruk tabellen som startpunkt i ITB-planen eller grensesnittmatrisen. Endelig ansvar må tilpasses entrepriseform, kontrakter og valgt driftsmodell.
| Grensesnitt | Må avklares | Typisk eier | Verifikasjon |
|---|---|---|---|
| Elektrisk kapasitet | Effektgrense, vern og måling | Elektro / byggherre | Belastningstest |
| Nettverk og kommunikasjon | Dekning, brannmur, SIM/Ethernet | IKT / leverandør | Online-status og fallback |
| Ladeprotokoll | OCPP-versjon og nødvendige funksjoner | Lader / ladeplattform | Tilkobling og kommandoer |
| Energistyring | Prioritet, dynamisk regulering og reserve | Energi / drift | Endring i tilgjengelig effekt |
| Brukere og tilgang | RFID, app, grupper og gjester | Byggherre / operatør | Start/stopp per brukergruppe |
| Betaling og oppgjør | Prismodell, avgifter og mottaker | Eier / operatør | Testtransaksjon og avstemming |
| Alarmer og hendelser | Mottaker, respons og eskalering | Operatør / installatør | Simulert feil og lukking |
| Dokumentasjon | Anleggsdata, roller og driftsrutiner | Prosjekt / drift | Komplett overleveringspakke |
Sjekkliste til neste ITB-møte
Ta med disse åtte spørsmålene inn i neste møte:
- Er brukssituasjonene for lading definert og godkjent av byggherre og drift?
- Er maksimal effekt og prinsippet for effektstyring dokumentert?
- Er krav til OCPP, kommunikasjon og systemtilgang inkludert?
- Er ansvar for fysisk service og digital drift tydelig skilt?
- Er betalings-, refusjons- og rapporteringsbehov avklart?
- Finnes det testscenarioer for normal drift, feil og gjenoppretting?
- Er overlevering, opplæring, dokumentasjon og prøvedrift planlagt?
- Er løsningen skalerbar dersom bruk, kapasitet eller utstyr endres?
Gjør lading til en fungerende del av bygget
Ansvarsdelingen skal være enkel og tydelig: Kunden velger løsning og beholder kontrollen. Elektrikeren installerer og vedlikeholder det fysiske anlegget. CURRENT samler og drifter tjenestene rundt ladingen – fra overvåking, fjernstyring og effektstyring til tilgang, betaling, rapportering og API-integrasjoner. Løsningen er maskinvareuavhengig og støtter kompatible AC- og DC-ladere.
Ladeoperatøren bør involveres når funksjonskrav, testopplegg eller driftsmodell skal avklares:
- Før kravspesifikasjonen låses – mens funksjon, grensesnitt og ansvar fortsatt kan påvirkes.
- Før systemtest og prøvedrift – når testscenarioene skal kobles til reell bruk og driftsmodell.
- Når eksisterende drift er fragmentert – når flere systemer, uklare roller eller manuell administrasjon skaper unødvendig arbeid.
Neste steg: Har prosjektet kommet så langt at roller, testplan eller driftsmodell skal avklares, kan det være nyttig å involvere ladeoperatøren før beslutningene låses. Da blir det enklere å sikre at løsningene som prosjekteres faktisk er driftsbare når bygget tas i bruk.
Ønsker du å diskutere et konkret prosjekt? Ta kontakt med CURRENT.
Kilder og faglig grunnlag
- Standard Norge: Integrerte tekniske bygningsinstallasjoner (ITB) – NS 3935
- Standard Norge: Idriftsetting og prøvedrift av tekniske bygningsinstallasjoner – NS 6450
- ITB-guiden: ITB-rollen og grensesnittmatrisen
- Norsk Elektroteknisk Komite: NEK 400:2026 – Elektriske lavspenningsinstallasjoner, særlig NEK 400-7-722 om forsyning av elektriske kjøretøy og NEK 400-6 om verifikasjon og prøving. Relevant utgave må vurderes ut fra tidspunktet for prosjektering og gjeldende overgangsregler.
Merknad: Artikkelen er veiledningsmateriell. Endelige tekniske krav, ansvarsforhold og testprosedyrer må fastsettes i det enkelte prosjektets kontrakter og prosjektdokumentasjon.
